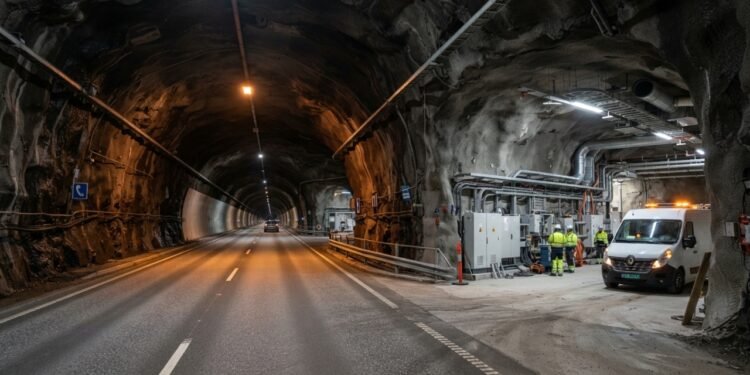

Atravessar uma montanha por 24,5 km exige muito mais que asfalto e iluminação. O Túnel de Lærdal vai receber 28 novos espaços técnicos, ventilação renovada, câmeras e estruturas de emergência. A obra moderniza um corredor aberto em 2000 e usado diariamente na ligação entre regiões norueguesas até hoje.
Por que um túnel tão longo precisa de 28 novas áreas técnicas?
O Túnel de Lærdal atravessa a montanha entre Lærdal e Aurland sem uma saída intermediária comum. Em uma passagem tão longa, energia, comunicação, ventilação e controle precisam ficar distribuídos pelo interior, e não concentrados apenas nos portais.

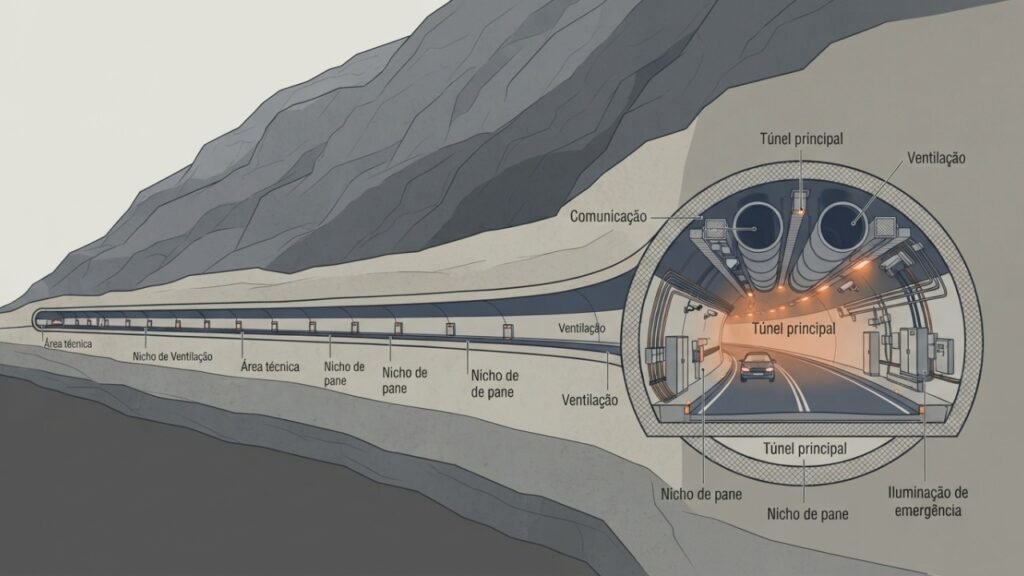

A modernização prevê 28 edifícios técnicos, além de espaços escavados para abrigá-los. Esses pontos funcionam como bases para equipamentos elétricos e de segurança. Também serão criadas áreas para veículos com pane, enquanto nichos de retorno existentes serão ampliados para facilitar manobras dentro da montanha.

O que muda na ventilação e no controle do túnel?
A distância transforma o ar em parte central da operação. O projeto inclui ventilação nova e melhorada no tubo principal, além de ventiladores de extração voltados para Tynjadalen. A ideia é controlar fumaça e gases com mais precisão caso aconteça uma falha, incêndio ou bloqueio.
Também entram câmeras de monitoramento, rádio DAB com comunicação aos motoristas, novas barreiras, placas, iluminação normal e luz de emergência. A combinação permite localizar problemas com rapidez e orientar quem estiver dentro do túnel sem depender de contato visual com as entradas.
Como os novos recursos ajudam durante uma emergência?
Em um túnel com mais de 24 mil metros, cada minuto de resposta importa. Telefones e extintores serão instalados em armários de emergência a cada 250 metros, enquanto as novas áreas de pane retiram veículos parados da faixa principal e reduzem obstáculos para equipes de resgate.
As regras europeias para túneis da rede principal tratam ventilação, monitoramento e áreas de parada como elementos de segurança. A Diretiva 2004/54/CE estabelece requisitos mínimos para túneis rodoviários da rede transeuropeia.
A seguir listamos 4 mudanças de segurança que ajudam a entender por que a modernização ocupa tantos pontos dentro da montanha:
- Áreas técnicas: abrigam equipamentos de energia, comunicação e controle distribuídos ao longo do túnel.
- Nichos de pane: oferecem espaço para retirar um veículo parado da faixa de circulação.
- Monitoramento: câmeras e comunicação por rádio ajudam a identificar ocorrências e orientar motoristas.
- Ventilação: novos equipamentos melhoram o controle do ar e da fumaça em situações críticas.
Quando a modernização deve acontecer e como afeta o tráfego?
O cronograma oficial mantém início no segundo semestre de 2026 e trabalhos até 2030 ou 2031. Em 7 de agosto, porém, uma contestação de uma empresa adiou a partida imediata do contrato. O caso seria analisado judicialmente no fim do mesmo mês.
Durante a fase pesada, o plano prevê fechamentos noturnos para permitir escavação, proteção da rocha e instalação dos sistemas. Passagens programadas de ônibus e regras próprias para veículos de emergência foram previstas para manter a ligação entre os dois lados durante a obra.
A seguir listamos 3 pontos do cronograma que mostram como a obra será distribuída sem desmontar o túnel existente:
| Indicador | Número | O que representa |
|---|---|---|
| Extensão | 24,5 km | Travessia completa da montanha |
| Edifícios técnicos | 28 | Novos pontos para sistemas internos |
| Conclusão prevista | 2030/2031 | Fim estimado da modernização |
Por que a obra é tão grande mesmo sem construir outro túnel?
A maior parte do trabalho acontece dentro da estrutura existente. Será necessário escavar rocha para novas salas, ampliar áreas de retorno e instalar sistemas sem transformar o túnel em uma obra totalmente nova. Isso explica por que a modernização envolve engenharia pesada mesmo sem abrir outra passagem completa.
No fim, os 28 novos espaços técnicos são apenas a parte mais visível de uma atualização maior. Ventilação, energia, comunicação, iluminação e resposta a emergências passam a funcionar como uma rede distribuída por 24,5 km, reforçando a segurança de uma travessia que depende de sistemas subterrâneos contínuos.
