Com 24,5 km de extensão, o túnel de Lærdal é a peça rodoviária que atravessa a montanha entre Lærdal e Aurland. A modernização começa no outono de 2026, terá novas estruturas escavadas na rocha e exigirá fechamentos noturnos, mas preservará a ligação durante parte do dia durante os anos de obra civil.
Como o túnel de Lærdal virou peça-chave entre Oslo e Bergen?
Antes de pensar nas novas instalações, é preciso entender por que essa passagem pesa tanto na rede viária. O túnel de Lærdal integra a E16, conecta dois municípios de Vestland e ajudou a completar uma rota contínua entre Oslo e Bergen.
Aberto em 2000, ele recebe cerca de 2.100 veículos por dia, segundo a administração rodoviária. Aproximadamente 26% desse fluxo é de veículos pesados, um detalhe que ajuda a explicar por que uma reforma prolongada precisa equilibrar obras internas, segurança e circulação em uma ligação nacional importante.

Por que a modernização exige 28 salas dentro da montanha?

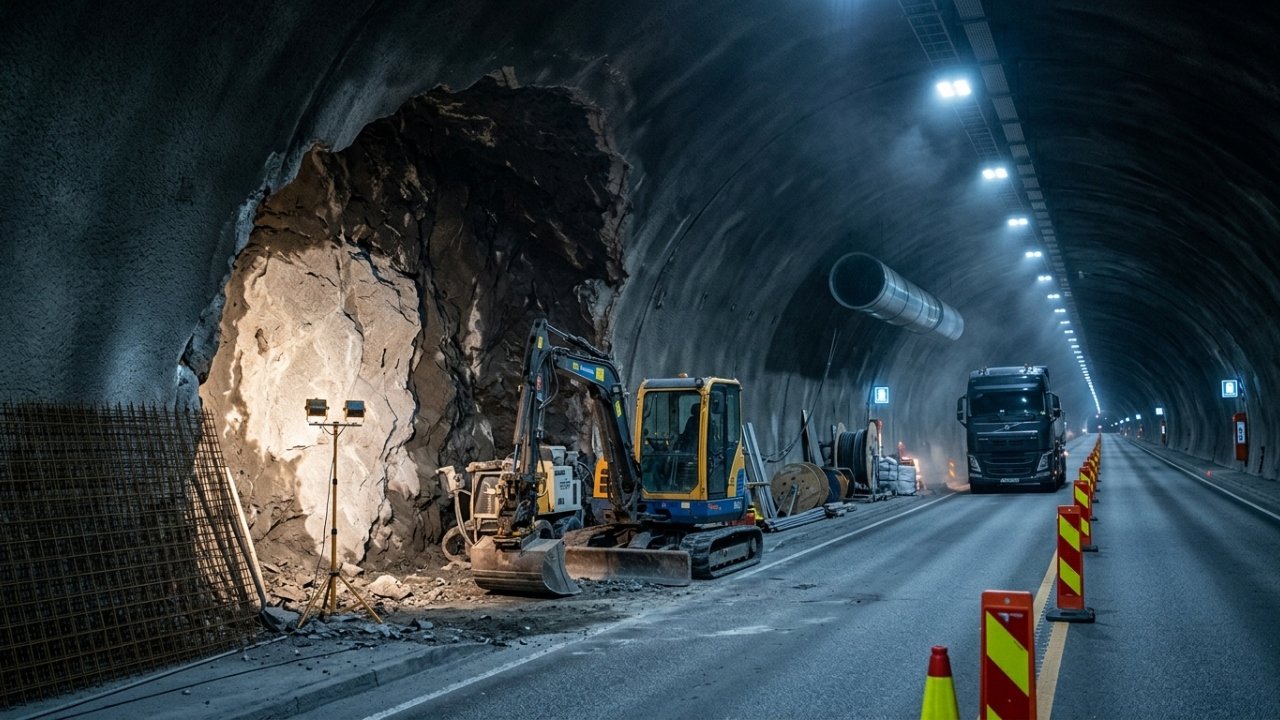

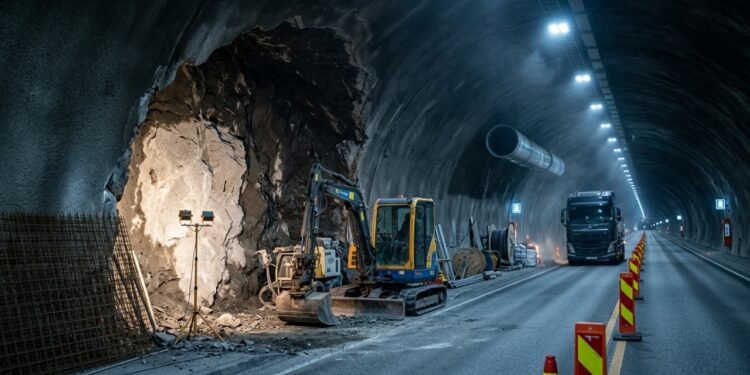

Passados mais de 25 anos da inauguração, boa parte dos equipamentos técnicos e eletrônicos precisa ser atualizada. O projeto da Statens vegvesen prevê 28 novos edifícios técnicos dentro do túnel, cada um instalado em câmaras adicionais abertas e estabilizadas na rocha.

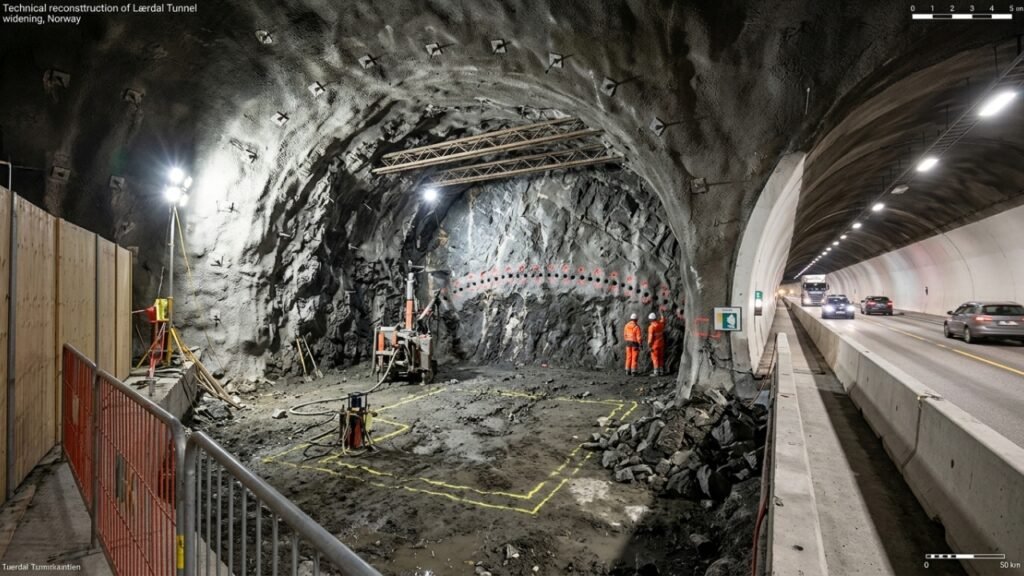

Essas câmaras não são simples nichos de parede. A equipe terá de detonar e reforçar a rocha, criar áreas de parada próximas e ampliar pontos de retorno. O desafio aumenta porque trechos da montanha apresentam alta tensão geológica, condição que torna a escavação e a segurança do maciço mais exigentes.
O que será instalado a cada 250 metros no túnel de Lærdal?
Depois das escavações, a modernização muda também aquilo que motoristas e equipes de emergência encontram ao longo do percurso. O plano combina comunicação, controle de tráfego, iluminação e ventilação com novos pontos de apoio distribuídos por toda a extensão do túnel de Lærdal.
Entre os principais sistemas previstos estão:
- Armários de emergência: telefone e extintores serão instalados a cada 250 metros.
- Câmeras: a vigilância será renovada para acompanhar o tráfego e ocorrências.
- Iluminação: o túnel receberá novas luzes normais e de emergência.
- Ventilação: novos equipamentos melhorarão a circulação e a extração de ar.
- Comunicação: rádio DAB, rede de emergência, barreiras e sinalização serão atualizados.

Como a Noruega pretende manter a ligação durante quatro anos de obra?

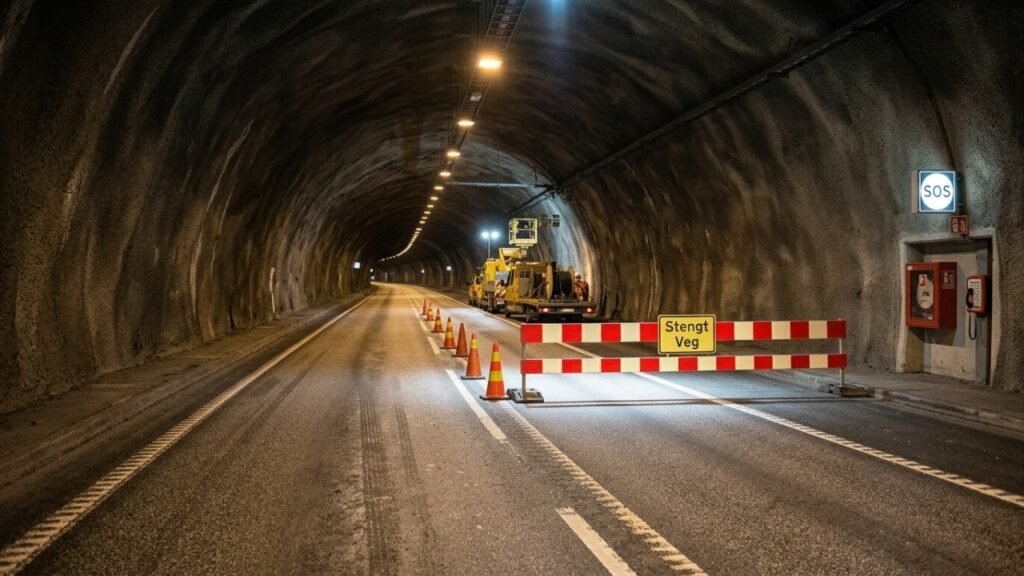

Com tantos sistemas sendo trocados, a solução não será manter o túnel aberto o tempo inteiro. A programação oficial prevê fechamento entre 18h e 6h de 2026 a 2028, com ônibus em horários definidos e esquemas específicos para emergências.
A partir do outono de 2028, a estratégia muda: durante a noite, o tráfego deverá passar sob controle por semáforos por cerca de dois anos. Assim, a obra avança em etapas, enquanto o corredor permanece disponível em períodos determinados, em vez de ser retirado da malha durante toda a modernização.
Por que a alta tensão da rocha torna essa reforma tão delicada?
O cronograma depende primeiro das intervenções mais pesadas, justamente as que mexem no maciço. Em zonas com alta tensão na rocha, cada nova câmara precisa ser aberta e estabilizada com cuidado antes de receber equipamentos, o que coloca a geologia no centro da reforma, não apenas a parte elétrica.
Quando detonações e reforços terminarem, será possível flexibilizar parte da operação noturna. A modernização prevista até 2030 ou 2031 mostra que atualizar um túnel desse porte é quase construir uma nova infraestrutura dentro da existente, preservando segurança, ventilação e circulação enquanto o corredor continua cumprindo sua função.
